延长石油富县电厂二期工程建设稳步推进
投产后年发电量达100亿千瓦时,年产值约30亿元
    ●延长石油富县电厂二期工程稳步推进

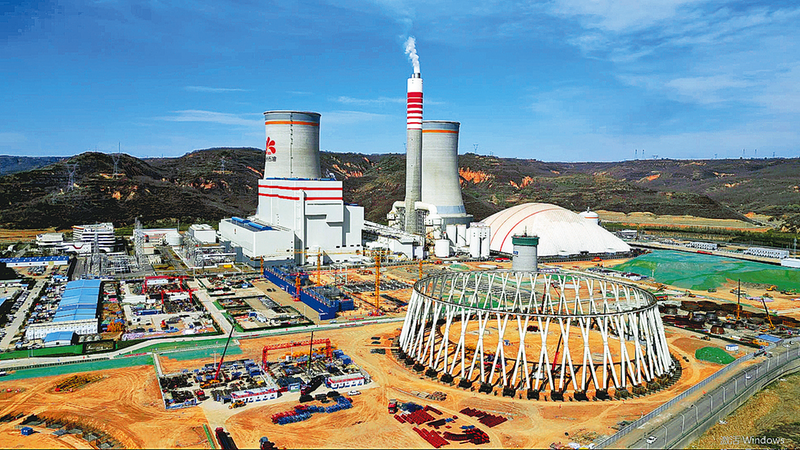

  本报讯(记者 樊小帅 通讯员 杨雪 袁欣)晨曦微露,陕北高原从沉睡中苏醒。富县张村驿镇的山坳里,早已是一片热火朝天的景象。延长石油富县电厂二期工程施工现场,三号锅炉钢架吊装作业圆满完成,数十米高的钢架直插云霄,标志着工程从土建施工逐步迈向安装作业新阶段。这组作为电厂核心“钢铁脊梁”的钢架,未来将稳稳承载发电机组,保障其安全高效运行。
  作为国家“陕电入皖”特高压输电工程的关键配套电源点,延长石油富县电厂二期工程正全力建设两台1000兆瓦高效超超临界燃煤发电机组。自2023年12月破土动工以来,项目建设稳步推进,预计在2027年5月和8月分别实现机组投运。投产后,电厂年发电量可达100亿千瓦时,年产值约30亿元。这座总投资78亿元的现代化电厂,宛如一颗璀璨的明珠,在黄土高原的沟壑间,点亮能源转型的新征程。
  “二期工程采用的‘超超临界’技术,处于国际领先水平。”陕西延长石油富县发电有限公司工程管理部主任黄仲熹介绍,这项技术通过将蒸汽参数提升至605℃、29MPa,可降低发电煤耗10%以上,减少污染物排放30%,真正做到了高效与环保并行。
  施工现场,高耸的钢架结构气势恢宏,工人们在各个作业面紧张忙碌。据悉,该项目创新性地探索“燃煤+光伏+储能”多能互补模式,未来将配套建设光伏电站和储能系统,推动传统能源与新能源协同发展,为实现“双碳”目标贡献力量。
  二期工程建设喜讯不断:今年3月31日,铁路专用线正式开通投入使用;主厂房已施工至8米;三号和四号间冷塔、烟囱等关键设施建设也在稳步推进……按照规划,2025年8月底主厂房将封顶,9月底烟囱结构施工完成,年底前土建工程基本竣工,全面转入安装及调试阶段。
  项目建成后,清洁电力将通过±800千伏直流线路,源源不断地输往安徽,有效缓解华东地区的电力缺口,为东部地区的经济发展注入强劲动力,让“西部能源支援东部发展”的战略构想成为现实。
  在中国能源建设集团的全力推动下,这座现代化电厂正从蓝图走进现实,富县也正加速构建400万千瓦级火电集群。到2027年双机组投运后,年发电量将突破200亿千瓦时,这里将成为西北地区首个实现“煤电风光储”一体化运营的智慧能源基地,为黄河流域生态保护与高质量发展交出一份亮眼的“延长答卷”。
  夕阳西下,余晖洒在工地上,电焊弧光闪烁,似点点烟火在钢架间绽放。黄仲熹望着忙碌的施工现场,满怀信心地说:“2027年,这里输出的不仅仅是清洁电力,更是老区人民对美好生活的无限憧憬。”
