争分夺秒抢工期 全力以赴赶进度
黄陵矿业2×1000MW发电项目建设蹄疾步稳

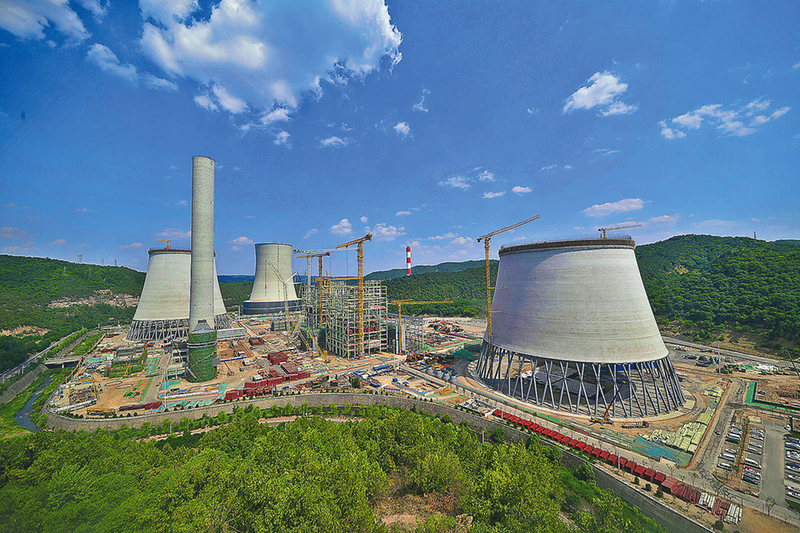

    黄陵矿业2×1000MW 发电项目建设现场
  本报讯(记者 姜顺 通讯员 李俊芳 寇岳鹏)仲夏时节,万物繁茂。走进黄陵矿业2×1000MW发电项目建设现场,大型塔吊挥舞巨臂,运输车辆往返穿梭,机器轰鸣声不绝于耳,呈现出一派热火朝天、大干快上的忙碌景象。
  今年以来,黄陵矿业沮源发电公司锚定“力争年底前一台机组并网发电”建设目标,争分夺秒抢工期,全力以赴赶进度,以决战决胜的勇气和冲锋冲刺的干劲,全面吹响奋战建设目标的冲锋号角。
  作为黄陵矿业首个百万机组电厂,从2024年6月18日主厂房浇筑第一罐混凝土到2025年底完成一台机组并网发电建设任务,18个月的施工周期是挑战,更是动力。
  面对时间紧、任务重的困境,沮源发电公司立下军令状,开出一张张“任务单”“作战图”,为加速推进项目建设献上“锦囊妙计”。
  “我们把项目建设任务细化分解到岗、到人、到时间节点,清单化、具体化、节点化,形成‘千斤重担人人挑,人人肩上有指标’的良好氛围。”该公司负责人刘涛介绍。
  该公司紧盯工程节点,严格落实领导班子成员包抓机制,每天召开工程调度例会,及时协调解决施工过程难点、堵点、瘀点,形成“逐级负责,层层推进”的工作格局。持续完善现场协调工作机制,加强同设计院、监理及施工单位的协调配合,及时解决工程建设中的问题。落实“严、细、控”总要求,量化进度指标,严格执行施工季计划、月计划、周计划、日计划,动态调整安装工程计划,采用三班倒24小时不间断施工作业,确保项目按既定时间节点快速高效推进。
  该公司还坚持用“乙方”思维做“甲方”。每月召开两次设计联络会,指定专人到设计院全程跟踪图纸设计,用时间换效率,确保各项工程施工图纸供应及时。
  此外,公司针对材料设备需求集中、生产周期紧张的情况,构建高效“协作链”,成立工作组,加强与设计院、施工单位、设备供应商的沟通协作,明确设备设计图纸与生产计划匹配方案,推动图纸审核、原料备货等环节同步开展。建立重点设备跟踪清单,前往设备生产厂家,现场沟通排产方案,及时处理技术衔接工作,保障物资供应与施工需求紧密衔接。
  截至目前,项目建设稳步推进,高达233米的烟囱外筒提前30天实现到顶,集控楼主体结构55天实现到顶,#1间冷塔筒壁施工至88节,#2间冷塔筒壁施工至64节,#1汽轮发电机基座16.5米层柱施工完成,#2汽轮发电机基座16.5米层柱施工完成……作为陕煤集团稳增长重点项目,项目投产后,年发电量可达110亿度,年产值可达40亿元,对于推动延安市产业转型升级、壮大黄陵循环经济产业链起着重要作用。
