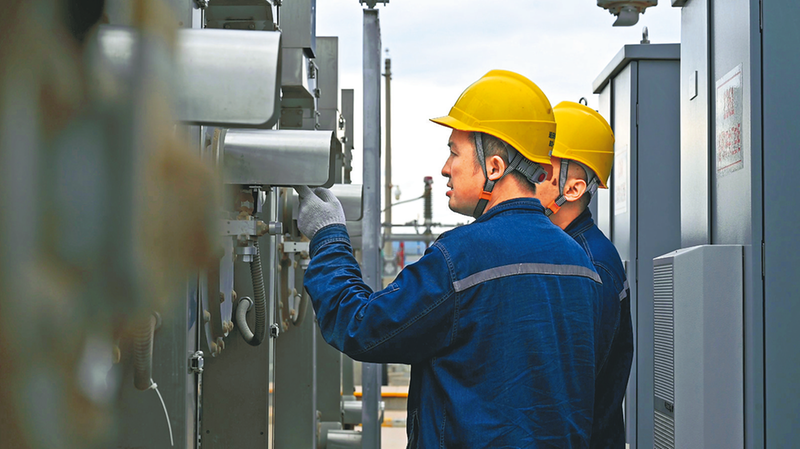

● 为新建变电设备“体检” 本报讯(记者 贺秋平 郭子仪 通讯员 许娜)“各项设备参数测试合格。”6月25日,延安阁楼110千伏变电站第二电源工程建设现场,国网延安供电公司变电运维中心城区变电运维班值班员李龙与同事们正在为新建变电设备进行投运前的全面“体检”。
延安阁楼110千伏变电站第二电源工程是国网延安供电公司2025年迎峰度夏重点工程之一。该工程主要包括新建一条110千伏线路8.36千米,新增1台5万千伏安主变。
入夏以来,延安多地持续遭遇高温“炙烤”,用电负荷节节攀升。为扛牢电力保供首要责任,该公司全面落实迎峰度夏电力安全保供各项举措,抢抓电网建设黄金期,攻坚冲刺重点工程建设,为延安电网迎战夏季用电高峰增添底气。
阁楼变电站位于宜川县云岩镇井家村,占地面积6.39亩,于2022年10月建成投运,承担着宜川县天韵清洁能源有限公司云岩镇煤层气综合开发项目(LNG)、天然气撬装站项目以及古贤水库用电及周边居民生产生活的电力供应重任。近年来,当地新能源产业飞速发展,原有主变容量难以满足负荷增长需求。
“阁楼变电站为单线单变供电,只安装一台5万千伏安的变压器,周边地区有负荷全停风险。这次工程投产后,主变容量将提升至10万千伏安,供电能力增长一倍。”延安通和公司电气分公司经理李卫平介绍,110千伏阁楼第二电源工程建成投运后,将为该变电站提供新电源,彻底解决云岩镇区域长期以来电源单一、供电质量欠佳的难题,缓解夏季用电高峰期的负荷压力,大大提升供电可靠性。同时,工程建成投运后,可充分满足周边工业生产、居民生活用电及新能源消纳并网等需求。
延安阁楼110千伏变电站第二电源工程于2024年9月份正式开工建设,为加快工程建设进度,国网延安供电公司细化分解项目建设任务,倒排工期,制作“施工作战图”,建立“月统筹、周协调、日管控”推进机制,并按照工程建设节点,适时增加机械设备、人员投入。项目建设期间,全体人员抢抓时机、分秒必争,克服时间紧、任务重等多重压力,历经9个月的攻坚奋战,该工程已进入倒计时阶段。
“目前变电工程完成了98%,线路工程完成了95%,正在进行最后的冲刺收尾。”延安阁楼110千伏变电站第二电源工程项目负责人曹柯说。
热浪滚滚,建设正酣。眼下,50余名作业人员昼夜不停奋战在延安阁楼110千伏变电站第二电源工程建设现场,全面开启最后的攻坚冲刺,全力确保该项目按期建成投运。
