“西电东送”助力发展大局 电厂建设迈入新阶段

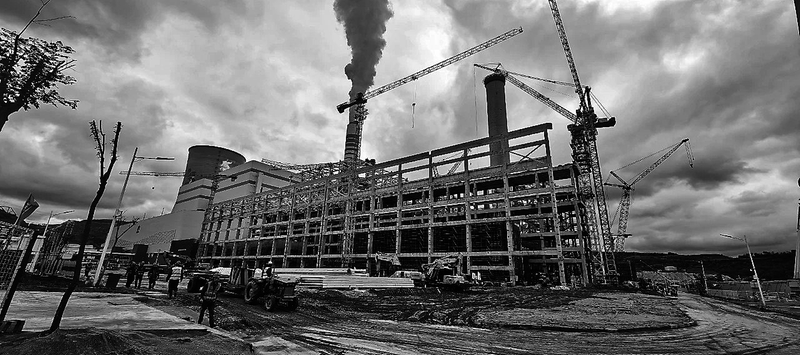

    ● 项目建设现场    叶忠勇 摄

  本报讯(记者 任琦 通讯员 叶忠勇 马铭阳 朱燕)近日,延长石油富县电厂二期工程传来捷报——主厂房结构施工任务提前23天圆满完成,为后续设备安装调试工作奠定坚实基础,项目建设迈入新阶段。
  走进富县电厂二期项目建设现场,一派繁忙景象映入眼帘,主厂房主体框架已施工完成,锅炉钢架吊装作业正紧锣密鼓推进。据介绍,待主厂房与锅炉钢架吊装全部完成后,发电机、汽轮机、锅炉三大主机及配套辅助设备将陆续进场安装,工程将正式转入设备安装关键阶段。
  主厂房作为延长石油富县电厂的核心建筑,结构长度198.8米,高度38米,不仅是整个电厂工程中体量最大、结构最复杂的单体建筑,更是安置汽轮机、发电机等关键设备的重要场所。自2024年9月10日完成第一罐混凝土浇筑起,项目全体参建人员直面复杂地质条件与高温、寒冷等恶劣天气挑战,在严守安全底线的前提下,通过科学规划施工流程、精准把控工程质量与进度,最终实现工期提前,彰显了高效务实的建设作风。
  据悉,富县电厂是陕西省落实国家“西电东送”战略、推进火电北移任务的工程,依托区域煤炭资源优势规划建设,也是延安市首座百万千瓦机组大型火电项目。项目总投资超160亿元,规划装机容量4×1000MW ,分两期建设。其中,一期项目已于2023年7月实现双机投产,截至目前累计发电量已超253亿度,为区域能源供应提供有力支撑。
   建设者说
  我们的总体计划是2026年底进入试运阶
  段,2027年上半年实现双机投产。一、二期项目全部投产后,每年可发电200亿千瓦时,不仅能进一步满足湖北、安徽两地用电负荷增长需求,助力两地经济社会发展,更将推动革命老区延安加速经济转型,为区域高质量发展注入新动能。
  ——陕西延长石油富县发电有限公司党委书记执行董事 马建刚
