黄陵店头电厂二期项目刷新进度
1号机组锅炉水压试验一次成功

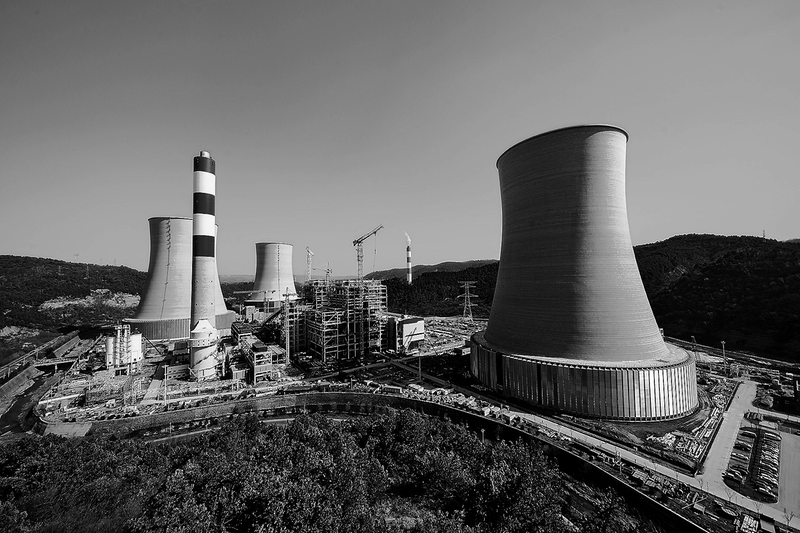

    ● 项目全景    通讯员 任昱晨 摄
  本报讯(记者 姜顺 通讯员 党静 任昱晨)3月25日,黄陵店头电厂二期2×1000MW机组扩建项目迎来重要节点——1号机组锅炉水压试验一次成功。这不仅是项目建设的又一重要里程碑,更标志着1号机组锅炉即将从安装阶段转入调试准备新阶段,为冲刺“双机双投”总目标奠定了坚实基础。
  锅炉水压试验是检验机组安装质量的关键“大考”,直接关系到后续机组能否安全稳定运行。本次试验针对一次汽系统、二次汽系统分两阶段开展,全程严格按照“先低压、后高压”的规范流程推进。试验前,项目已顺利通过中国特种设备检测研究院、陕西省特种设备检验检测研究院的双重专项监督检验。针对专家提出的意见建议,项目部迅速组织整改,实现问题全闭环处理,全面确认锅炉具备试验条件,为成功试验筑牢根基。
  “为确保水压试验一次成功,我们实施全流程闭环管控,严把质量安全关。”项目工程技术部负责人寇岳鹏表示,施工过程中,团队克服低温焊接、高空作业、管线交错等多重难题,严格把控每一道工序。试验前期,项目部联合多方编制专项方案与应急预案,明确责任分工;试验期间,专人实时监控压力数据,对关键点位进行拉网式排查,确保全过程安全可控、流程规范。
  经全面检测核查,本次水压试验结果优异:锅炉所有承压部件无泄漏、无变形,各项技术参数均符合国家规范及设计要求,完美通过“压力大考”。这一成果的取得,为后续锅炉酸洗、蒸汽吹管、机组分部试运、整套启动并网等关键节点工作扫清了障碍,加速了项目建设进程。
  目前,黄陵店头电厂二期项目主体工程全面封顶,核心设备安装就位,施工现场塔吊林立、机械轰鸣,建设者们正以饱满干劲全力推进后续工作。项目负责人刘涛表示:“将紧盯并网发电总目标,守牢安全红线,严把质量关口。”
  建设者说
  作为黄陵县能源产业重点项目,该电厂建成投产后,年发电量可达110亿千瓦时,年产值约40亿元,将有效推动当地煤炭清洁高效利用,助力能源产业转型升级,为区域经济高质量发展注入源源不断的绿色动能。  ——黄陵店头电厂二期项目负责人刘涛
